為滿足上海地鐵 11 號線大修改造項目鋼軌更換需求。中鐵四局八分公司上海地鐵維保項目部計劃建設一處焊軌基地,經現場踏勘,焊軌基地計劃建設于上海軌道交通 11 號線上海賽車場站場污水泵站旁空地。基地內新建一處長軌列車線與既有站場連接,為此需要插鋪單開道岔1組,道岔采用散鋪拼裝方式插入既有洗車線,曲股延伸至新建長軌列車線。
本次施工作業(yè)時間有限,施工涉及其他專業(yè)本次集中封鎖施工時間為周末,集中 8 小時完成道岔插鋪及相關調試。 施工難點:當日完成道岔插鋪,且完成道岔精調與搗固,并完成轉換設備安裝與調試,確定道岔直股鎖定安全,確保道岔直股線路開通狀態(tài)。管理難點:封鎖施工期間,施工人員及機械較多,如何保證施工人員及機械施工安全,確保不影響站場運轉同時順利完成施工任務。

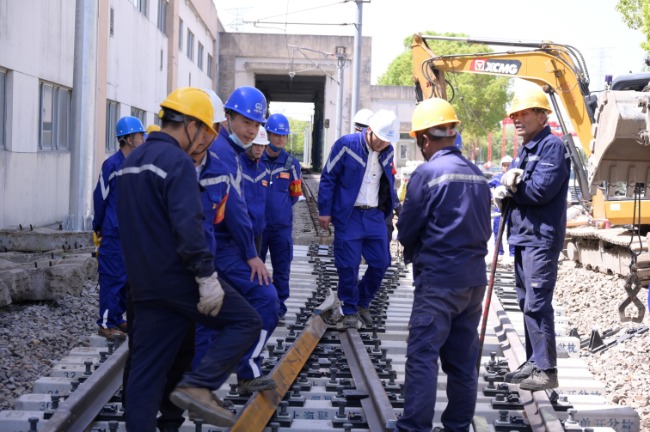

4月13日11點至19點,施工順利拆除既有線路及道岔插鋪,完成上海賽車場站場洗車線道岔插鋪1組,并完成插后曲股25米軌排連接,為后續(xù)焊軌基地長軌大列專用線鋪設連接打下基礎。
